建筑平移頂升(含碉樓)
上海迪士尼主配電房整體平移工程

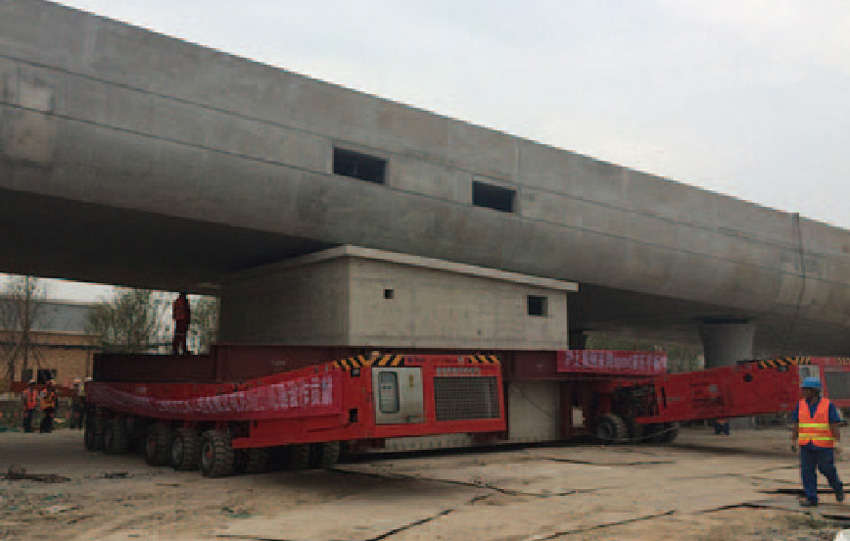

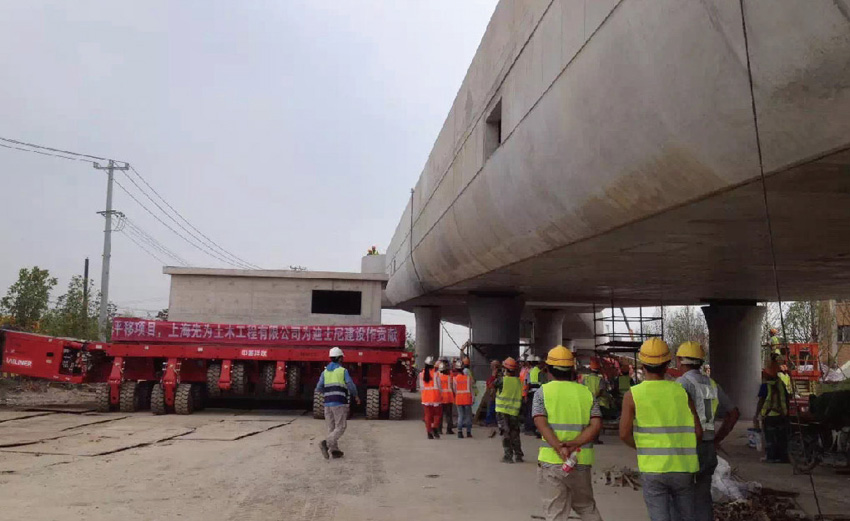

該工程為上海迪士尼建設工程中關鍵節(jié)點,原設計的施工工序是橋梁現澆完成后再在橋下現澆配電房結構。為了確保重點工程的重大節(jié)點,決定采用事先在橋梁外側現澆完成配電房施工,待橋梁施工完畢后,將配電房平移至橋下的方法縮短工期。在建筑物頂部距離橋底部凈空只有10cm的情況下,我公司采用2輛SPMT液壓車模塊對配電房進行平移,用了2個小時時間平移了85m, 就位偏差僅為5mm。
該工程于2013年8月12日進場調試,8月13日圓滿完成。
