上海東南郊環高速公路(G1501東南段)大東立交于2005年12月建成通車。NE匝道橋跨G1501主線的這一聯四孔連續曲線箱梁(NE15~NE19)跨徑為24+2x32+24m,預應力混凝土結構,梁段位于半徑R=176m的圓弧段上,整聯支座均為GPZ(Ⅱ)系列盆式支座。
因為建造時期整聯支座安裝施工存在缺陷,造成NE匝道跨主線橋梁NE15#~NE19#這一聯連續梁出現偏移情況,NE15向內圈偏移約0.085m,NE19向外圈偏移大約為0.08m。

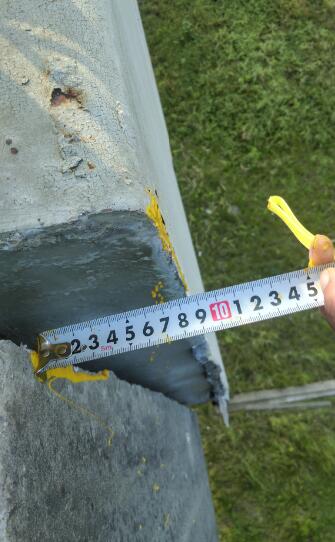

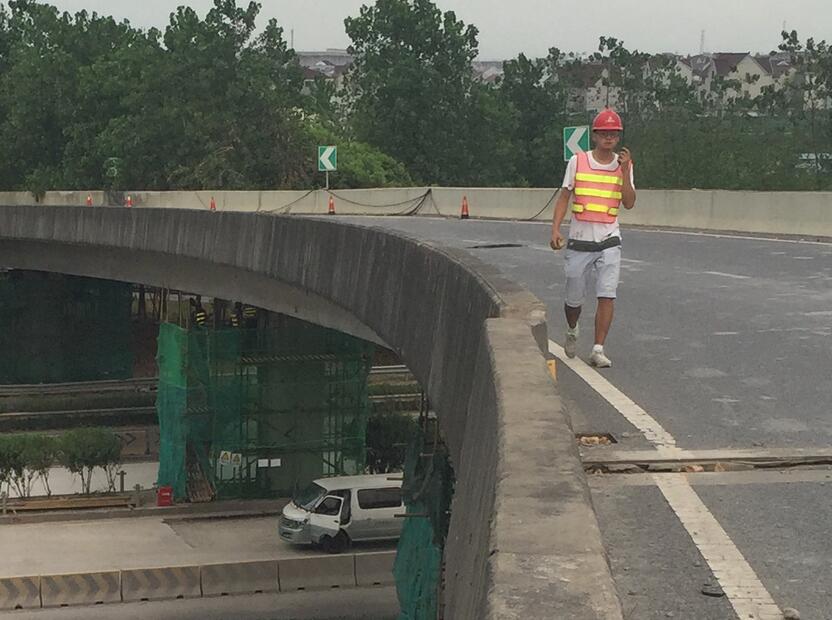

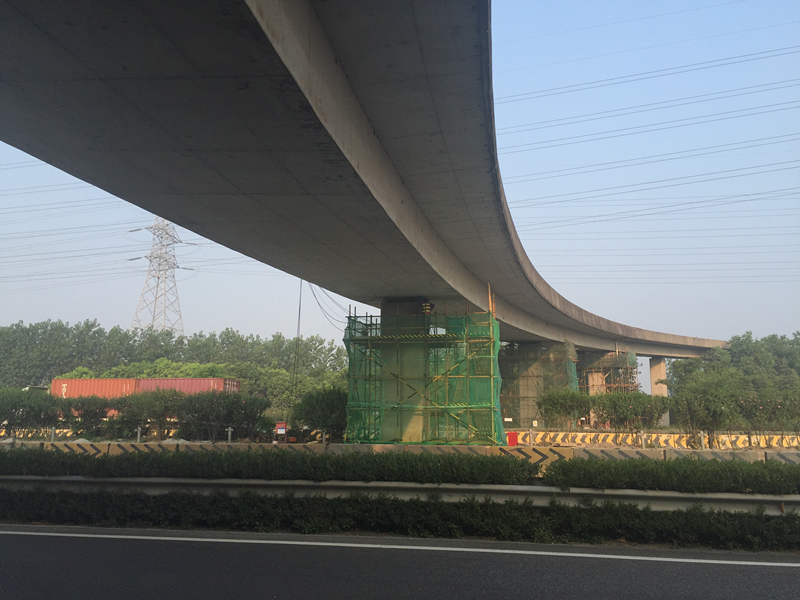

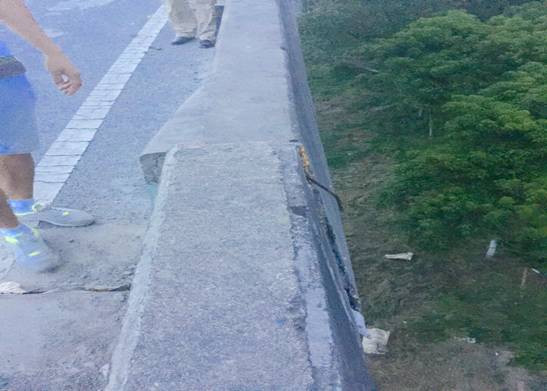

糾偏前現場照片1
糾偏前現場照片2
糾偏前現場照片3

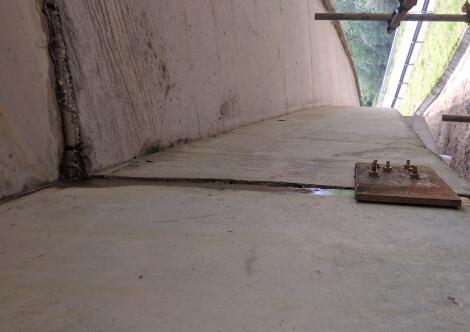

糾偏前現場照片4
經過我司現場調查后編制的《大東立交NE匝道橋NE15~NE19跨連續曲線箱梁糾偏旋轉并更換全部支座的施工方案》通過了專家論證,于2016年7月16日進場施工,經過半個多月的施工準備于8月2日采用PLC電腦同步控制系統和角位移同步異位控制方式將NE15~NE19跨連續曲線箱梁糾偏旋轉到位,滿足設計要求和施工方案要求。

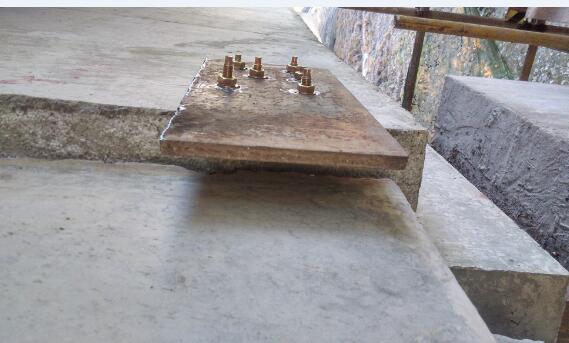

糾偏施工中現場照片

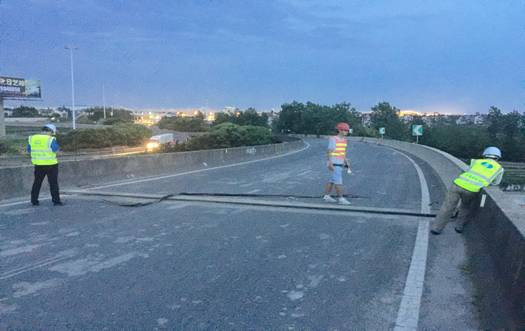

糾偏施工中現場照片1
糾偏施工中現場照片2
2016年8月6日更換新支座完成,8月7日落梁完成并通過總包和監理驗收。
