杭州中環柯橋段高架橋改建頂升工程

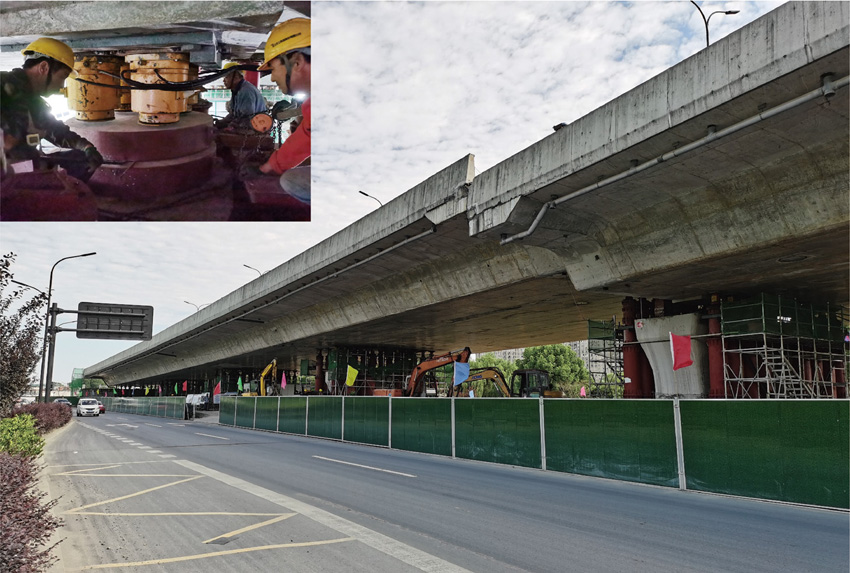

本次頂升的橋梁位于浙江紹興,為G104國道柯橋段改建工程項目高架橋,全長228.9m,寬26m,橋面面積5951.4㎡。

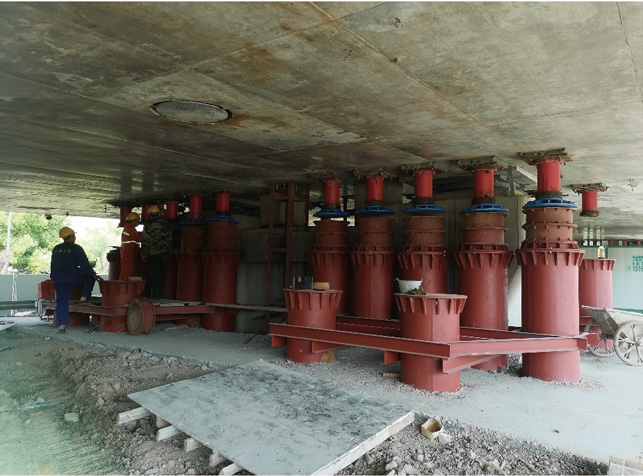

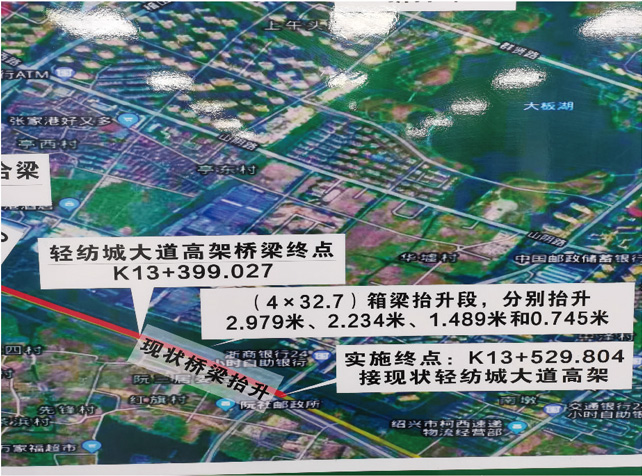

根據總體設計要求,對本頂升段進行調坡改造,將縱斷面由現狀3%下坡調整為1.6%下坡,頂升高度為-0.05m到2.762m不等。上部結構采用頂升抬高,下部結構墩柱接高,同時將原橋臺改造為橋墩。
該工程于2021年3月15日開工,于2021年6月初完工。
